Гродненская ГЭС выработала более 800 млн кВт∙ч электроэнергии за 10 лет
<p> <img width="380" alt="Гродненская ГЭС выработала более 800 млн кВт∙ч электроэнергии за 10 лет" src="/upload/medialibrary/ab3/grges01.jpg" height="260" title="Гродненская ГЭС выработала более 800 млн кВт∙ч электроэнергии за 10 лет" align="right">МИНСК, 9 сентября – ПраймПресс. Гродненская гидроэлектростанция на реке Неман за 10 лет работы выработала более 800 млн кВт∙ч электроэнергии. Об этом рассказал генеральный директор РУП «Гродноэнерго» Виктор Жук в связи с первым производственным юбилеем станции, сообщает пресс-служба Гродноэнерго. </p> <p> «Оценка работы Гродненской ГЭС – положительная. Это подтвердило все расчетные данные, которые были заложены при реализации данного проекта. А перспективы станции — работа в течение 100 лет. Мы уверены, что за это время водные ресурсы, возобновляемая энергетика, в частности на ГЭС, принесут огромную пользу нашему государству. Та зеленая энергия, которая поставляется потребителю, она является неотъемлемой частью политики, которая сегодня проводится в государстве по обеспечению энергетической безопасности Беларуси», – сказал Жук. </p> <p> Как отметил гендиректор Гродноэнерго, строительство Гродненской ГЭС было пилотным проектом для гидроэнергетики не только региона, но и всей Беларуси. И именно Гродноэнерго стало тем предприятием, которое впервые реализовало такой масштабный проект – строительства гидроэлектростанции средней мощности. </p> <p> <img width="380" alt="Гродненская ГЭС выработала более 800 млн кВт∙ч электроэнергии за 10 лет" src="/upload/medialibrary/054/grges03.jpg" height="260" title="Гродненская ГЭС выработала более 800 млн кВт∙ч электроэнергии за 10 лет" align="left">«Это дало старт развитию гидроэнергетики в Беларуси. Сегодня в республике есть еще две станции средней мощности – Полоцкая и Витебская ГЭС. Исходя из того, какие результаты были получены здесь, в Гродно, и было позже принято решение о развитии гидроэнергетики в нашей стране», — подчеркнули в пресс-службе. </p> <p> Также многие новшества, внедренные специалистами предприятия на данном объекте, впоследствии применялись при строительстве ГЭС в Витебской области. Новаторские идеи и элементы модернизации, которые внедряли гродненские энергетики в первые годы эксплуатации ГЭС, вошли впоследствии в ряд инструкций и нормативов по сфере гидроэнергетики страны. </p> <p> <br> </p> <p> <i>Архитектурный проект Гродненской электростанции на реке Неман с установленной мощностью 17 МВт был утвержден белорусским правительство 17 июля 2007 г. Архитектура разрабатывалась в РУП «Белэнергосетьпроект», за проектную документацию на стадии строительного проекта отвечали в РУП «Белнипиэнергопром». Контроль и координацию процессов осуществляли в РУП «Гродноэнерго». Выполнение на субподряде основных проектных работ на гидроузле принадлежало ПАО «Укргидропроект» по зданию ГЭС, водосливной и земляной плотинам, а по ложу водохранилища – РУП «Белгипроводхоз», работы по гидроэнергетическому оборудованию станции и АСУ ТП выполнялись компанией «Mavel» (Чехия). </i> </p> <i> </i> <p> <i> <img width="380" alt="Гродненская ГЭС выработала более 800 млн кВт∙ч электроэнергии за 10 лет" src="/upload/medialibrary/9a2/grges02.jpg" height="260" title="Гродненская ГЭС выработала более 800 млн кВт∙ч электроэнергии за 10 лет" align="right">Для выполнения функций заказчика приказом РУП «Гродноэнерго» от 2 мая 2008 г была создана Дирекция строящейся Гродненской ГЭС, и в этом же году началось официальное строительство гидроэлектростанции. </i> </p> <i> </i> <p> <i> Одним из определяющих периодов будет апрель 2011 г. Именно в это время в бетонный «скелет» станции вливалась «жизнь» – началась первая фаза монтажа гидросилового оборудования под руководством шеф-инженеров компании Mavel, которую осуществлял ОАО «ЦЭМ». Одновременно с возведением стен здания ГЭС продолжали монтировать и другое оборудование гидротурбин. </i> </p> <i> </i> <p> <i> В марте 2012 г на ГЭС начался монтаж механического оборудования водосливной плотины и здания ГЭС, также продолжалась установка гидросилового оборудования в здании ГЭС. </i> </p> <i> </i> <p> <i> 19 августа 2012 г начались пусковые испытания гидроагрегатов по 72-часовой программе, и именно этот день считается днем начала эксплуатации ГрГЭС. В этот период началась подготовка будущего персонала станции: ознакомление с составом оборудования, особенностью эксплуатации и обслуживания. </i> </p> <i> </i> <p> <i> Завершающим значимым событием в строительстве Гродненской ГЭС стало официальное подписание 5 сентября акта ввода объекта в эксплуатацию и завершение строительных работ по Гродненской ГЭС.</i> </p> <blockquote> <p> <b>Основные характеристики Гродненской ГЭС:</b> </p> <p> Установленная мощность — 17 МВТ<br> Количество турбин — 5<br> Мощность одного гидроагрегата — 3,4 МВТ<br> Номинальный напор — 7 м<br> Площадь водохранилища — 1938 га </p> </blockquote> <img width="760" alt="Гродненская ГЭС выработала более 800 млн кВт∙ч электроэнергии за 10 лет" src="/upload/medialibrary/574/grges04.jpg" height="388" title="Гродненская ГЭС выработала более 800 млн кВт∙ч электроэнергии за 10 лет">
2022-09-09
Primepress
МИНСК, 9 сентября – ПраймПресс. Гродненская гидроэлектростанция на реке Неман за 10 лет работы выработала более 800 млн кВт∙ч электроэнергии. Об этом рассказал генеральный директор РУП «Гродноэнерго» Виктор Жук в связи с первым производственным юбилеем станции, сообщает пресс-служба Гродноэнерго.
«Оценка работы Гродненской ГЭС – положительная. Это подтвердило все расчетные данные, которые были заложены при реализации данного проекта. А перспективы станции — работа в течение 100 лет. Мы уверены, что за это время водные ресурсы, возобновляемая энергетика, в частности на ГЭС, принесут огромную пользу нашему государству. Та зеленая энергия, которая поставляется потребителю, она является неотъемлемой частью политики, которая сегодня проводится в государстве по обеспечению энергетической безопасности Беларуси», – сказал Жук.
Как отметил гендиректор Гродноэнерго, строительство Гродненской ГЭС было пилотным проектом для гидроэнергетики не только региона, но и всей Беларуси. И именно Гродноэнерго стало тем предприятием, которое впервые реализовало такой масштабный проект – строительства гидроэлектростанции средней мощности.
«Это дало старт развитию гидроэнергетики в Беларуси. Сегодня в республике есть еще две станции средней мощности – Полоцкая и Витебская ГЭС. Исходя из того, какие результаты были получены здесь, в Гродно, и было позже принято решение о развитии гидроэнергетики в нашей стране», — подчеркнули в пресс-службе.
Также многие новшества, внедренные специалистами предприятия на данном объекте, впоследствии применялись при строительстве ГЭС в Витебской области. Новаторские идеи и элементы модернизации, которые внедряли гродненские энергетики в первые годы эксплуатации ГЭС, вошли впоследствии в ряд инструкций и нормативов по сфере гидроэнергетики страны.
Архитектурный проект Гродненской электростанции на реке Неман с установленной мощностью 17 МВт был утвержден белорусским правительство 17 июля 2007 г. Архитектура разрабатывалась в РУП «Белэнергосетьпроект», за проектную документацию на стадии строительного проекта отвечали в РУП «Белнипиэнергопром». Контроль и координацию процессов осуществляли в РУП «Гродноэнерго». Выполнение на субподряде основных проектных работ на гидроузле принадлежало ПАО «Укргидропроект» по зданию ГЭС, водосливной и земляной плотинам, а по ложу водохранилища – РУП «Белгипроводхоз», работы по гидроэнергетическому оборудованию станции и АСУ ТП выполнялись компанией «Mavel» (Чехия).

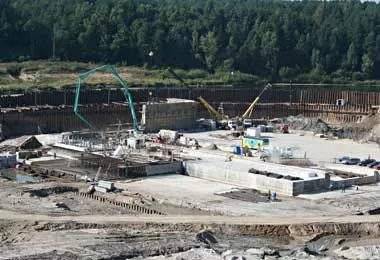

Для выполнения функций заказчика приказом РУП «Гродноэнерго» от 2 мая 2008 г была создана Дирекция строящейся Гродненской ГЭС, и в этом же году началось официальное строительство гидроэлектростанции.
Одним из определяющих периодов будет апрель 2011 г. Именно в это время в бетонный «скелет» станции вливалась «жизнь» – началась первая фаза монтажа гидросилового оборудования под руководством шеф-инженеров компании Mavel, которую осуществлял ОАО «ЦЭМ». Одновременно с возведением стен здания ГЭС продолжали монтировать и другое оборудование гидротурбин.
В марте 2012 г на ГЭС начался монтаж механического оборудования водосливной плотины и здания ГЭС, также продолжалась установка гидросилового оборудования в здании ГЭС.
19 августа 2012 г начались пусковые испытания гидроагрегатов по 72-часовой программе, и именно этот день считается днем начала эксплуатации ГрГЭС. В этот период началась подготовка будущего персонала станции: ознакомление с составом оборудования, особенностью эксплуатации и обслуживания.

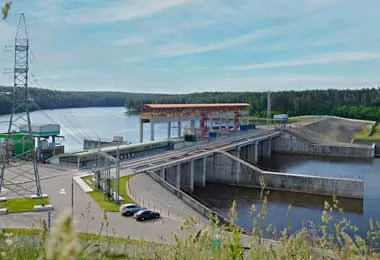

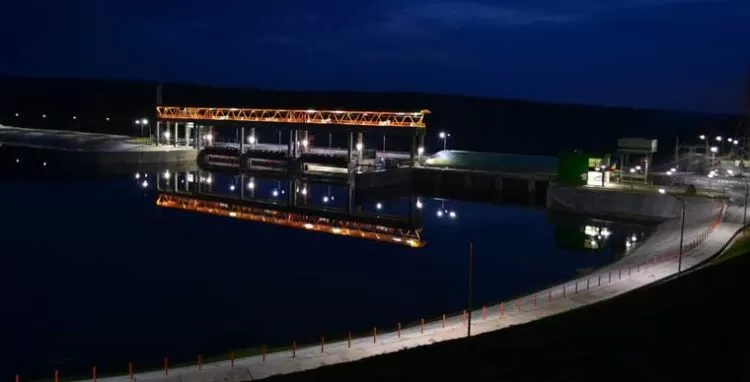

Завершающим значимым событием в строительстве Гродненской ГЭС стало официальное подписание 5 сентября акта ввода объекта в эксплуатацию и завершение строительных работ по Гродненской ГЭС.
Основные характеристики Гродненской ГЭС:
Установленная мощность — 17 МВТ
Количество турбин — 5
Мощность одного гидроагрегата — 3,4 МВТ
Номинальный напор — 7 м
Площадь водохранилища — 1938 га
